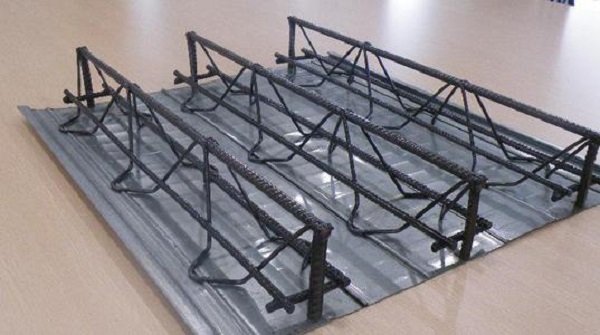

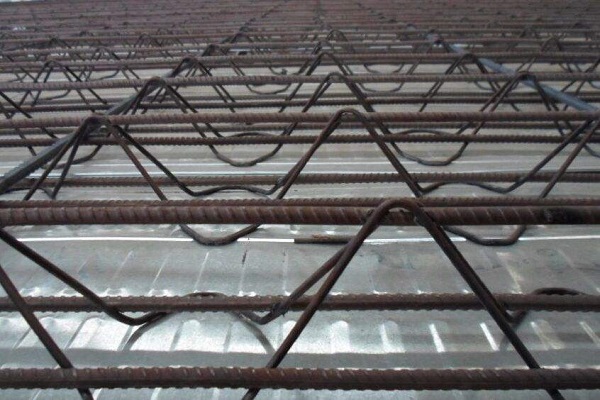

鋼筋桁架樓承板附加鋼筋綁扎安裝流程及操作細節
由于鋼筋桁架樓承板是在鋼結構廠家加工生產,因此,在鋼梁處沒有連接,所以,就需要安裝連接鋼筋、分布鋼筋和附加鋼筋。

1.用相同級別和相同型號直徑的鋼筋將鋼桁架上、下旋斷開處綁扎、焊接。而且要做到的是,在連接完成之后,要檢測相對的兩側鋼筋桁架是否在同一水平。
2.附加鋼筋焊接要求單面焊,焊縫長度10d,以防止鋼桁架側向失衡。設計圖紙應標注預留孔洞,而且孔洞四周應設置加強筋,當樓承板碰到鋼柱需要現場切割平面形狀發生變化時,切割部位也要設置加強筋,切口位置補焊支座鋼筋。
3.加強筋深入鋼桁架支座內,每側不少于被切斷受力鋼筋面積的一半且不少于2φ12。垂直鋼筋桁架樓承板方向附加面筋至于桁架上弦頂面,附加面筋頂面混凝土保護層厚度需要保證至少達到15mm。
4.附加鋼筋的施工過程中,應注意對已經鋪好的樓承板的保護工作,不宜在鍍鋅板上行走或踩踏。禁止隨意扳動、切斷鋼筋桁架;如果需要切斷,應采用溝通型號的鋼筋將鋼桁架重新連接。

鋼筋桁架樓承板附加鋼筋的綁扎施工順序:
設置下部附加鋼筋→設置洞邊附加筋→設置上部附加鋼筋→設置連接鋼筋→設置制作負彎矩鋼筋
附加鋼筋工程及管線鋪設
1.需要按設計要求設置樓板連接鋼筋、支座鋼筋以及與鋼筋桁架樓承板垂直方向的鋼筋。并應將其與鋼筋桁架綁扎,采用雙絲雙扣綁扎牢固。連接鋼筋、支座鋼筋按設計圖紙要求放置。與鋼筋桁架垂直方向的鋼筋上筋應根據設計圖紙放在鋼筋桁架上弦鋼筋的下面或上面,下筋應放在鋼筋桁架下弦鋼筋的上面。
2.鋼筋桁架鋪設一部分面積后,需要及時綁扎連接鋼筋、支座鋼筋以及與鋼筋桁架垂直方向的鋼筋,確保樓承板連成一個整體。
3.由于鋼筋桁架樓承板的影響,板中管線應采用PVC電工阻燃電線管。
本文鏈接: http://www.hygdst.cn/news/0002077680.html 轉載請注明出處
- 鋼結構廠家推動山西鋼結構產業健康發展 2018-04-23
- 山西鋼結構施工單位鋼結構公司 2023-07-13
- 樓承板廠家:鋼筋桁架樓承板并不適合所有工程 2022-06-04
- 山西鋼結構公司哪家靠譜? 2025-11-15
- 山西鋼結構公司加工廠家 2023-09-13
- 鋼結構公司在防火工藝處理上有哪些要求 2021-08-21
- 簡單分解大同鋼結構廠房的結構體系 2017-06-10
- 鋼結構廠家的價格優勢主要體現在哪里 2021-08-03
